Производство / B2B

Бетельгейзе. Внедрение Битрикс24

Нижний Новгород · металлообработка

Интеграция с 1СCRMБитрикс24
100%минимизация человеческого фактора
0%времени простоя оборудования
100%заявок в Битрикс24
Бетельгейзе — металлообработка

О компании

Благодаря бесценному опыту в проектировании и изготовлении изделий из металла, компания не только производит металлоконструкции по готовым чертежам, но и осуществляет доработку продукта и предоставляет консультационные услуги.

  • Отрасль: Производство
  • Сайт: betelgeuse.tech
  • Количество сотрудников: 14+
  • Город: Нижний Новгород

Точки роста (проблемы) в компании

  • Нет систематической работы в Битрикс24. У Заказчика уже была куплена CRM-система, но использовалась, как записная книжка. Не было настроенных воронок продаж, работы с Лидами, оцифрованной и понятной аналитики. Работа велась в разных программах, вкладках, не было построено единой системы.
  • Нет подключенных каналов коммуникации и источников к Битрикс24. С какого канала коммуникации к нам обратился клиент? Откуда клиент узнал о нас? На какие каналы и источники нам необходимо делать упор?
  • Нет оцифрованного процесса продажи, до момента выставления счета в 1С. В 1С Заказ с клиентом создается только в момент формирования счета. Нет информации по работе с лидами на более ранних этапах. Сколько Лидов пришло за неделю/месяц, с каких источников, сколько из них «отвалилось» и по какой причине? Сколько прогнозируемой выручки мы могли сделать еще, если бы «дожали» таких клиентов?
  • Нет автоматизированной передачи успешных сделок в производство. При продаже, передача проекта из отдела продаж в производство происходила, посредством, «Бумажной коммуникации». Скорость такого метода, а самое главное, человеческий фактор, часто приводил к срыву сроков или производству бракованного изделия.
  • Нет удобного графика загрузки станков на производстве. Загрузка станков происходила в ручном формате Excel, что не позволяло видеть реальную загрузку оборудования, выполнения заказов раньше срока и простой оборудования.

Внедрение CRM (1 этап)

Настройка бизнес-процессов компании от первого касания с клиентом до закрывающих документов. После проведенного аудита и сбора всей необходимой информации, изобразили пример работы компании с клиентом с самого начала до завершения. Отрисовали Бизнес-схему с основными этапами. После согласования схемы произвели настройку в Битрикс24, создали воронки продаж и смарт-процессы для производства. Настроили связки передачи заказов и задач между отделами.

Бизнес-схема процессов компании в Битрикс24

Внедрение CRM (2 этап)

Подключение каналов коммуникации к Битрикс24. 100% входящих обращений со всех каналов коммуникации попадают в Битрикс24 на ответственного сотрудника. Сквозная аналитика формируется автоматически, мы точно знаем общее количество заявок за месяц, количество выставленных коммерческих предложений, счетов, успешных продаж и количество «отвалившихся» клиентов.

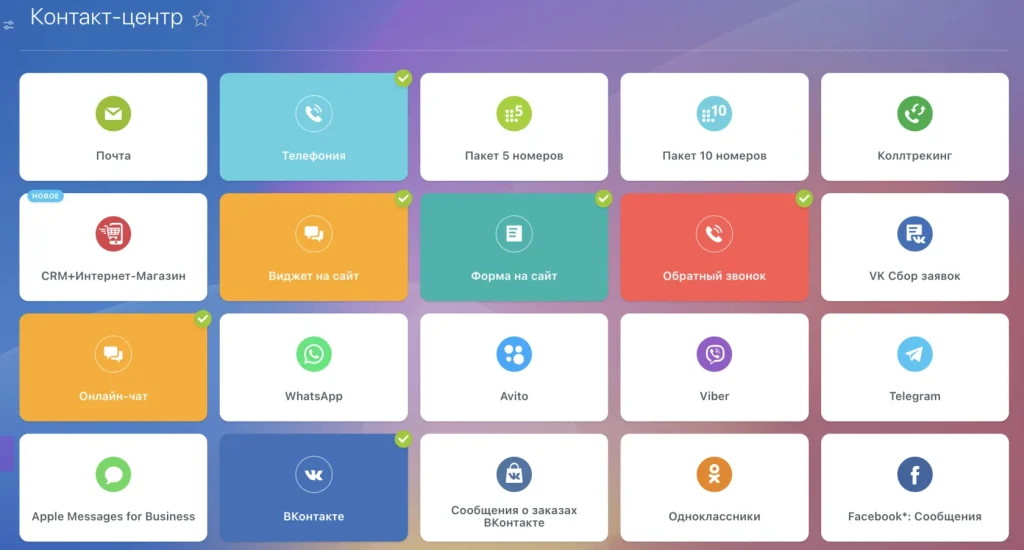

Каналы коммуникации в Битрикс24
Хотите такой же поток заявок в вашей нише?Разберём вашу задачу и посчитаем прогноз по заявкам - на бесплатной консультации.
Записаться на консультацию

Внедрение CRM (3 этап)

Интеграция Битрикс24 и 1С КА 2.5. Интеграция Битрикс24 и 1С КА 2.5. позволяет работать сотрудникам в рамках одного окна, а необходимая информация автоматически курсирует между двумя программами. Бухгалтер работает только в 1С, а менеджеры отдела продаж работают только в Битрикс24. Основные процессы оплат, отгрузок, реализации и списания товаров синхронизированы между системами. При оплате счета и фиксации оплаты в 1С — в Битрикс24 автоматически меняется статус заказа.

Интеграция Битрикс24 и 1С:КА 2.5

Внедрение CRM (4 этап)

Оцифровка графика загрузки станков на производстве. Перевод работы сотрудников производства в мобильное приложение Битрикс24 и оцифрованная постановка задач на выполнение позволяет держать руку на пульсе и в режиме реального времени контролировать реализацию продукции.

График загрузки станков на производстве
Итоги

100%Минимизация человеческого фактора
0%времени простоя оборудования без задач
100%заявок в Битрикс24
